6月5日下午,在巴中通江兴隆风电项目现场,随着33号风机的最后一支叶片精准对接,标志着该项目首台风机吊装作业完成,同时也是巴中市成功安装的首台风力发电机。
(风机吊装现场何雨隆摄)
巴中通江兴隆风电项目位于通江县兴隆镇、毛浴镇等5个镇14个村,总装机容量270MW,工期18个月。规划建设54台5.0MW风电机组、1座220kV升压站、10回35kV集电线路等设施,并配备27MW/54MWh储能装置。项目分东西两区,东区布置20台东方风电机组,西区设34台运达风电机组。

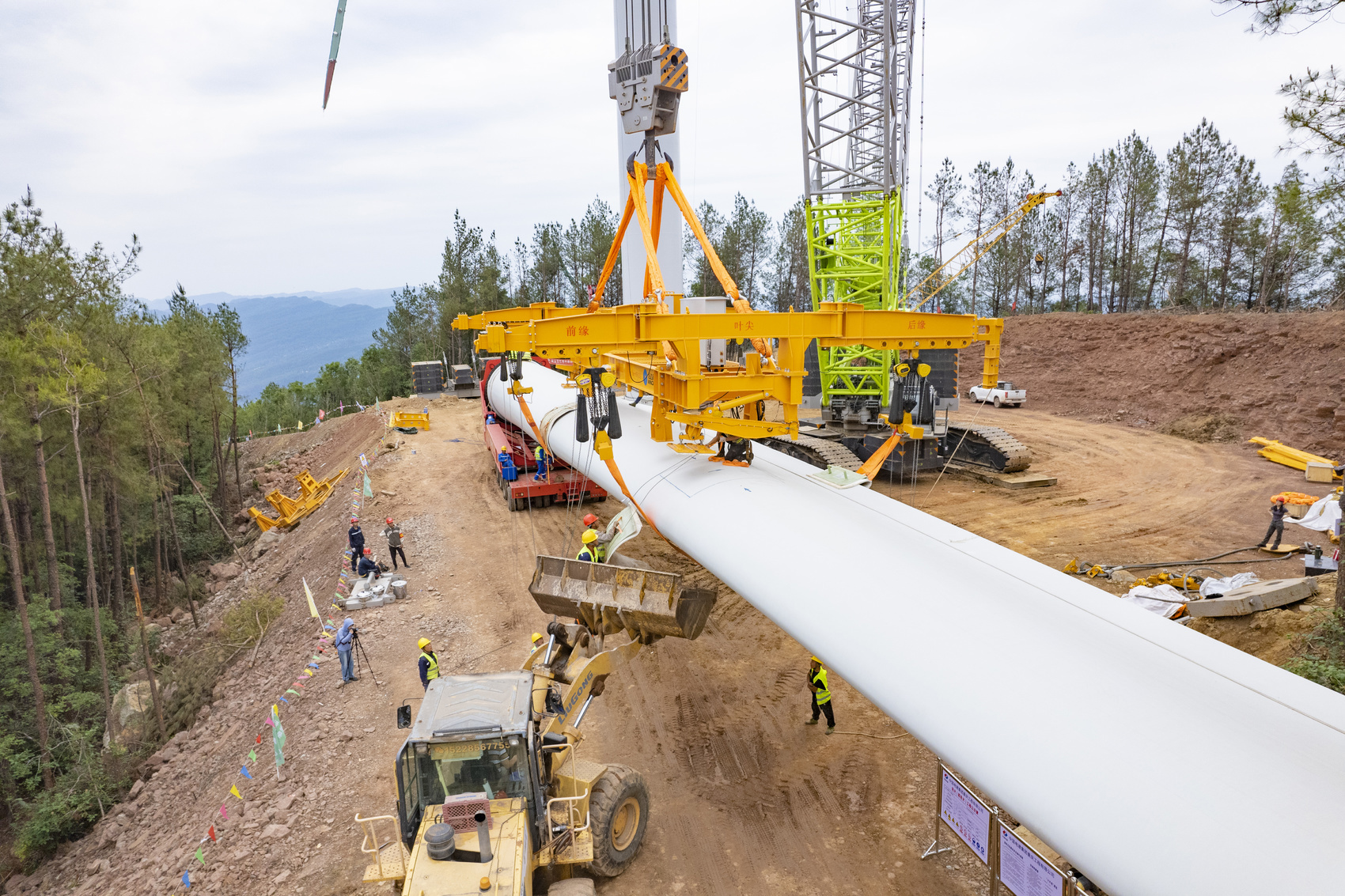

(33号风机最后一只叶片安装何雨隆摄)

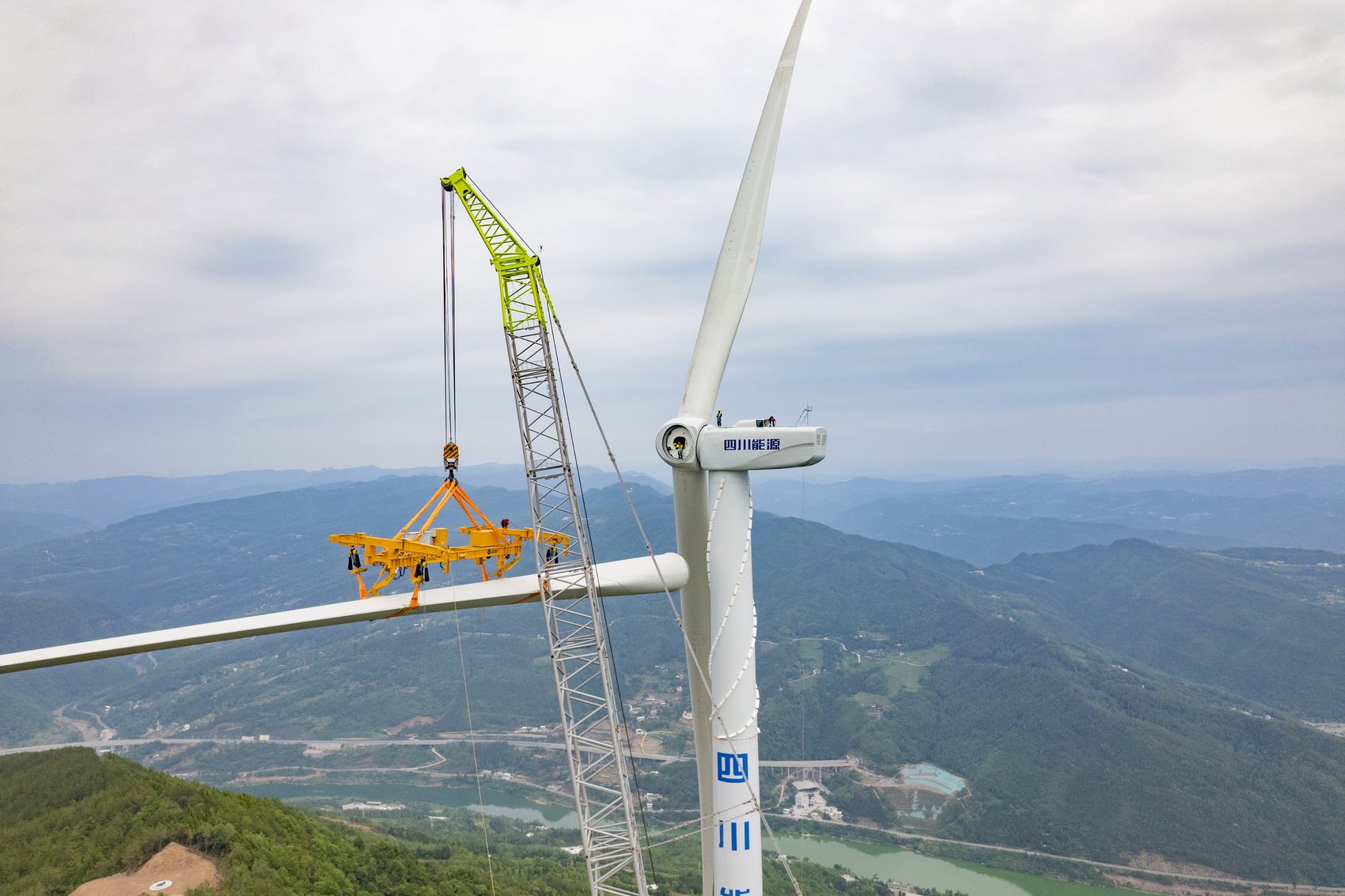

此次完成吊装的33号风机位于毛浴镇龙溪村,作为项目首个基础浇筑点位,采用钢筋混凝土圆形扩展式预应力锚栓基础,通过定型化钢模一次浇筑成型工艺保障质量。该风机轮毂中心高120米,单支叶片长97米、重26.7吨,叶轮直径达200米,由一台800吨与一台80吨履带吊协同作业完成吊装。

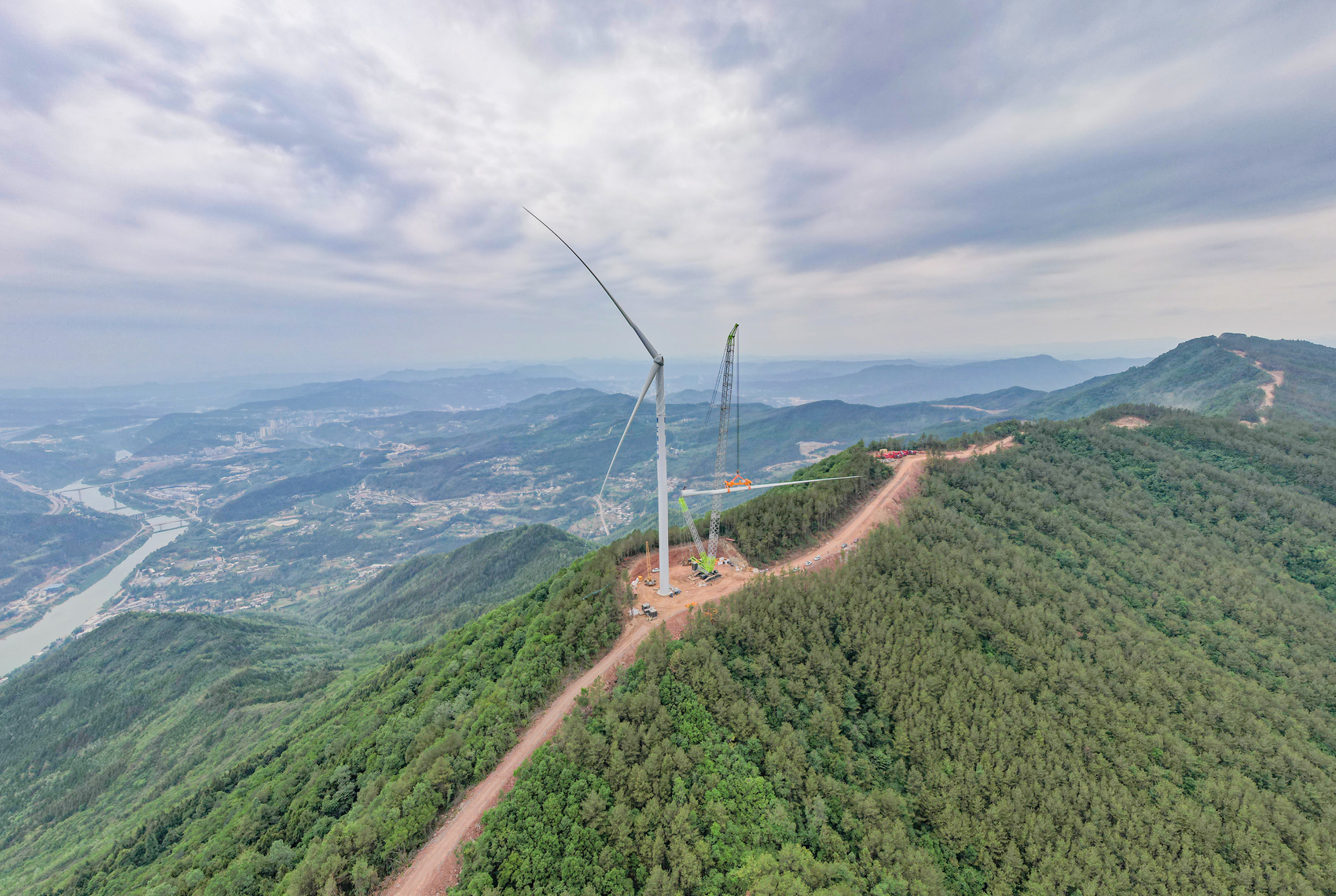

(巴中通江兴隆风电项目现场全景何雨隆摄)
四川省能投通江新能源开发有限公司工程部高级主管李济介绍,为保障吊装安全高效,团队提前做好场地规划、物资筹备及风速预测,反复推演吊装方案。项目投产后,预计年上网电量4.87亿千瓦时,年产值约1.5亿元,每年可减少二氧化碳排放43万吨,年均纳税约1000万元。
